Программа для цеха: как согласовать очередь заказов на одном станке

17 октября 2026 г.· 6 мин чтения

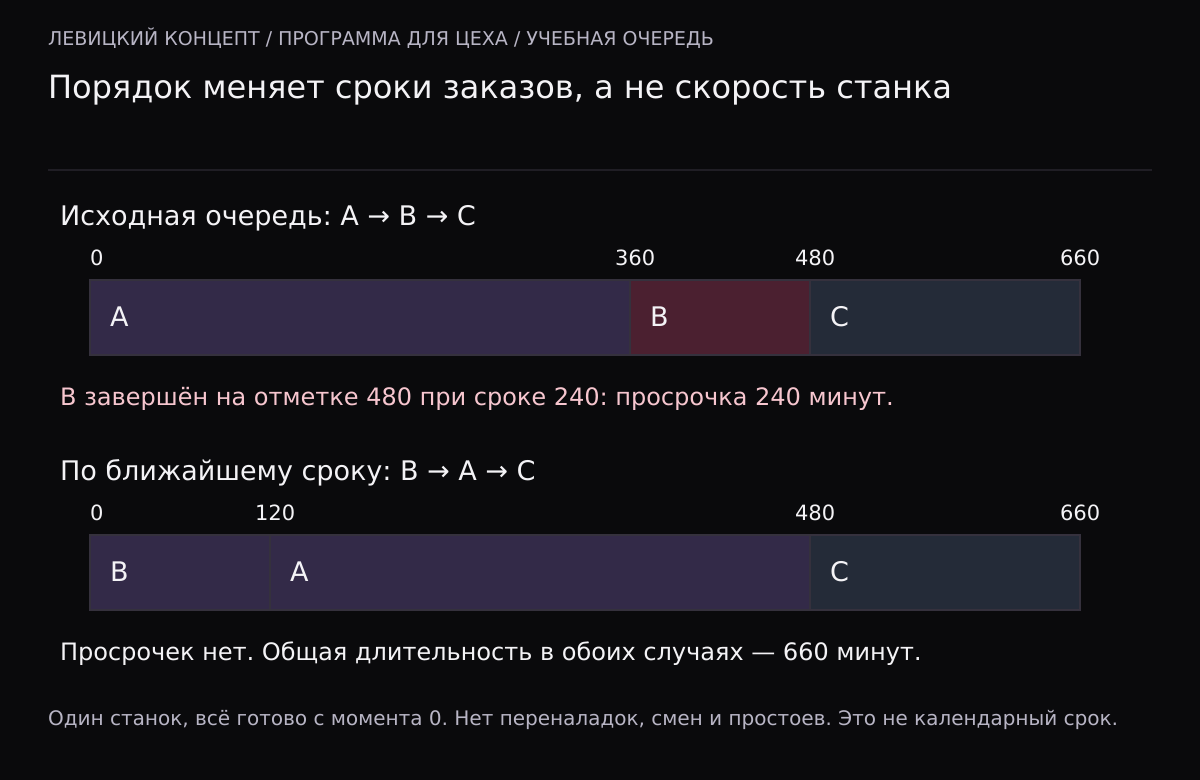

В учебной исходной очереди A занимает 360 минут, B — 120, C — 180. B заканчивается на 480-й минуте вместо срока 240 и опаздывает на 240 минут. В очереди B,A,C все заказы выполнены до своих сроков. Обе очереди заканчиваются на 660-й минуте.
Порядок EDD решает задачу максимального отклонения для ограниченной модели. Он не ускоряет станок и не гарантирует минимум числа опоздавших заказов. Открыть схему крупнее

Мастер запускает задания в порядке поступления, а менеджер просит сначала сделать заказ с ближайшим обещанным сроком. Станок один, суммарное время работы не меняется. Тем не менее опоздание отдельного заказа может исчезнуть только от перестановки очереди. Чтобы программа для цеха помогала в таком выборе, до разработки нужно определить не просто «приоритет», а измеримый результат планирования.

Сначала выберите цель, потом кнопку сортировки

У очереди может быть несколько разных целей: быстрее закрывать короткие задания, уменьшать самое большое опоздание, выполнять как можно больше заказов вовремя, реже переналаживать оборудование. Эти цели не всегда дают одинаковый порядок. Если в техническом задании написать только «программа оптимизирует производство», разработчик не сможет однозначно проверить результат.

Ниже задача намеренно ограничена одним станком. Все выбранные задания готовы в начальный момент, выполняются целиком без прерывания и не зависят друг от друга. Станок работает без простоев, сменных перерывов и переналадок. Длительности известны и не меняются от порядка. Это учебная проверка части логики, а не готовый календарный план производства.

Запишите срок на той же шкале, что и длительность

В форме время задаётся целыми рабочими минутами от начала очереди. Длительность — сколько минут задание занимает станок. Желаемый срок завершения — к какой минуте оно должно закончиться. Например, срок 540 означает «к отметке 540 от выбранного начала», а не дату, время на часах или длительность самого заказа.

Для каждого задания сравниваются момент завершения и срок. Их разность может быть отрицательной: это выполнение раньше срока. Положительная часть этой разности — просрочка. Если задание заканчивается точно в срок, просрочка равна нулю и оно не входит в число опоздавших.

Вымышленная очередь A → B → C; все значения — рабочие минуты от одного начала
ЗаказОбработкаСрок завершенияКонец в исходной очередиОтклонение от срокаКонец в очереди B → A → CОтклонение после перестановки
A360540360−180480−60
B120240480+240120−120
C180720660−60660−60
Итог660Три разных срокаПоследний заказ: 660Максимальная просрочка 240; опоздал один заказПоследний заказ: 660Максимальная просрочка 0; опоздавших нет

После перестановки станок не стал быстрее: вся очередь по-прежнему занимает 660 рабочих минут. Изменилось то, какие заказы занимают ранние места. В примере даже наибольшая разность «конец минус срок» равна −60: каждый заказ закончен заранее. Не заменяйте это значение нулём, если сравниваете именно отклонения, а не только просрочки.

Что даёт порядок по ближайшему сроку

Правило EDD, Earliest Due Date, располагает задания по возрастанию их желаемых сроков завершения. Для описанной модели одного станка оно минимизирует максимальное отклонение от срока. Это свойство приведено в учебном материале проекта RIOT Университета Калифорнии в Беркли вместе с ограничением: все задания доступны с нулевого момента.

Калькулятор показывает исходный порядок и порядок EDD с подробной расшифровкой. При одинаковом сроке используется порядок ID, чтобы одинаковые данные давали стабильный результат. Это лишь правило равенства, не приоритет важного клиента или дорогого заказа. Стоимость, штрафы, обещания конкретным клиентам и возможность разделить партию в форме отсутствуют.

Минимум самого большого опоздания не означает минимум числа опоздавших. В отдельном учебном примере X занимает 6 минут со сроком 4, Y и Z — по минуте со сроком 5. Порядок X → Y → Z даёт максимальное отклонение +3, но все три задания опаздывают. Порядок Y → Z → X оставляет только один опоздавший заказ, зато его отклонение уже +4.

Поэтому число опоздавших и сумма просрочек выводятся как дополнительные наблюдения, но форма их не оптимизирует. Если производству важнее количество заказов вовремя, нужна другая постановка. Нельзя назвать очередь «лучшей» только потому, что один удобный показатель стал меньше.

Когда модель надо расширить

Сырьё поступит позже
Не все задания готовы в начальный момент. Время готовности и ожидание материалов становятся отдельными условиями; простая сортировка по сроку больше не имеет описанной гарантии.
Нужно менять оснастку или цвет
Длительность перехода зависит от соседних заданий. Добавьте правила переналадки и определите, можно ли группировать партии с учётом обещанных сроков.
Работают несколько станков и участков
Нужны маршруты, совместимость оборудования, исполнители и связи операций. Расчёт одной последовательности не распределяет работу между ресурсами.
Есть смены и аварийные остановки
Рабочие минуты надо перевести в календарь доступности и учитывать фактические изменения. Конец на отметке 660 не является обещанием отгрузить сегодня в определённый час.

Какие примеры включить в заказ разработки

Подготовьте обезличенные задания с длительностями, сроками и объяснением их готовности. Попросите показать, почему выбран именно такой порядок, какое задание опаздывает и как изменится результат после пересмотра исходных данных. Сохраните пример, в котором разные цели дают разные очереди: он помогает согласовать смысл приоритета до создания интерфейса.

Для приёмки полезны также точное попадание в срок, одинаковые сроки у двух заданий и ситуация, в которой опоздание неизбежно при любой очереди. Программа должна показывать проблему, а не скрыто менять сроки, длительности или состав заказов ради зелёного отчёта.

В описаниях разработки ERP и настольной программы для производства есть задания участкам, учёт выпуска и планирование по загрузке. Этот материал дополняет их конкретной проверкой одного ресурса. Начните с согласованной цели и данных, затем выбирайте состав системы: экран очереди, интеграцию со складом, терминал мастера и календарный план. Учебная форма ниже не изменяет реальное расписание и не подключается к оборудованию.

Сравнить исходную очередь с порядком по сроку

Один станок, все задания готовы в момент 0, без прерывания, простоев, переналадок и зависимостей. Обработка 1–1000000 минут, срок 0–1000000, до 50 заданий. EDD минимизирует максимальное отклонение «конец − срок» только в этой модели; не минимизирует число опоздавших или сумму просрочек. Равные сроки: ID по ASCII. Нет календаря смен, материалов, нескольких станков, стоимости, реальных заказов или управления оборудованием. Расчёт выполняется на вашем устройстве, введённые данные никуда не отправляются.

Материалы для проверки

Если нужна реализация

Состав работ зависит от текущего проекта и подтверждённой причины. Можно обсудить диагностику или разработку подходящего решения.

Программа для производства и цеха на заказ ERP для небольшого производства на заказ

Связанный материал: Техническое задание на разработку: как не переплатить

Нужна помощь с проектом?

Обсудим задачу и предложим решение — от сайта до SaaS и защиты.

Связаться
