Как контролировать разработку, если вы не программист

21 октября 2026 г.· 5 мин чтения

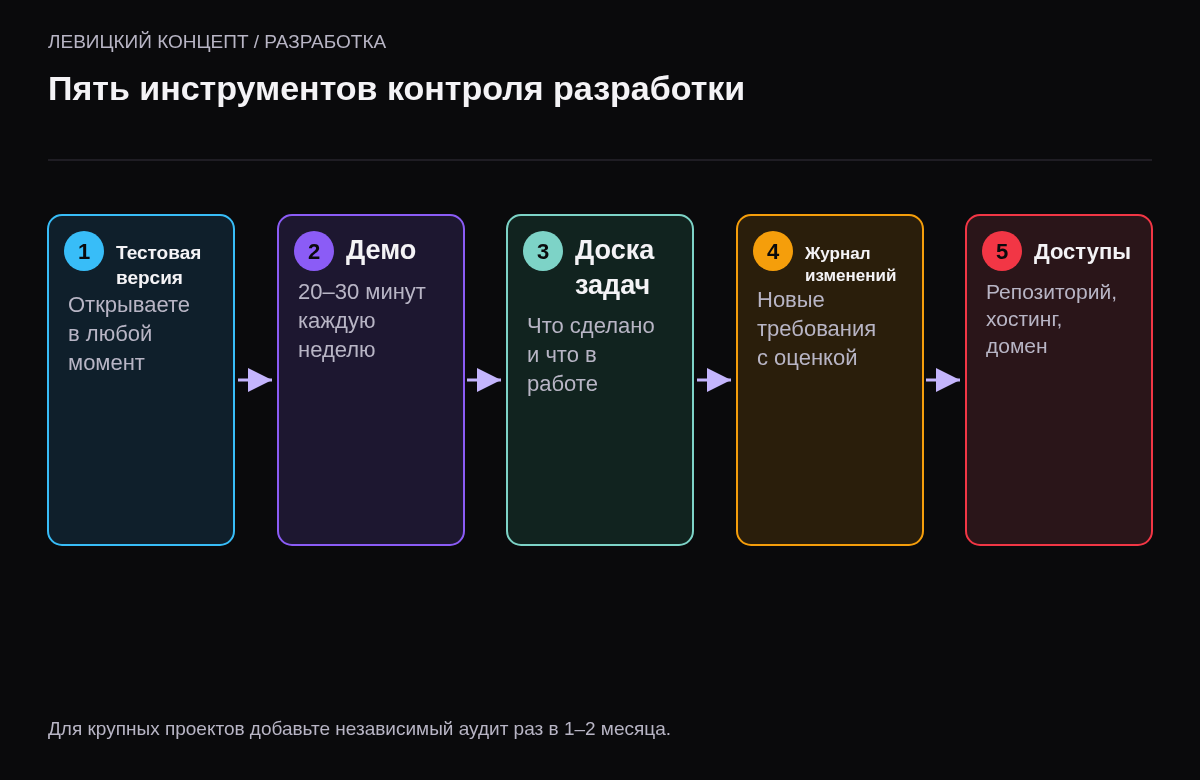

Пять инструментов: тестовая версия, демонстрация раз в неделю, доска задач, журнал изменений, доступы на заказчике.
Что нужно заказчику, чтобы видеть ход проекта без чтения кода. Открыть схему крупнее

Чтобы контролировать разработку без технических знаний, не нужно читать код. Нужны пять вещей: тестовая версия, которую вы открываете в любой момент; демонстрация результата раз в неделю; доска задач, где видно, что сделано и что в работе; журнал изменений требований; и доступы к репозиторию, хостингу и домену на вашем аккаунте. Этого хватает, чтобы заметить проблему через неделю, а не через три месяца. Для крупных проектов раз в 1–2 месяца полезен независимый взгляд другого разработчика.

Инструмент 1. Тестовая версия

Тестовая версия — копия будущего сайта или системы на отдельном адресе, например test.vash-sajt.ru. Подрядчик выкладывает туда сделанное, и вы можете открыть и проверить. Требуйте её с первой-второй недели. Если тестовой версии нет месяц, вы не знаете, что происходит с проектом.

Что проверять самостоятельно:

  • Открывается ли то, что обещали к этой дате.
  • Работает ли на вашем телефоне.
  • Проходит ли главный сценарий: оставить заявку, оформить заказ, создать клиента.
  • Совпадает ли с утверждённым макетом.
Тревожные сигналы: нет тестовой версии три недели, переносятся демо, «почти готово» несколько недель, нет изменений в репозитории неделю, смена разработчика без предупреждения.
Два сигнала одновременно — повод для серьёзного разговора. Открыть схему крупнее

Инструмент 2. Демонстрация раз в неделю

Короткий созвон на 20–30 минут, где подрядчик показывает работающую версию и рассказывает, что будет дальше. Это правило из гибких методологий разработки: результат каждого короткого цикла показывают заказчику (описание практики в руководстве по Scrum). Для вас важны не термины, а сам факт: каждую неделю вы видите новый рабочий кусок.

Как проводить:

  1. Подрядчик показывает, а не рассказывает. Слайды и отчёты не в счёт.
  2. Вы сами пробуете пройти сценарий на демо, не только смотрите.
  3. В конце фиксируете: что принято, что нужно поправить, что будет к следующей встрече.
  4. Если два раза подряд показывать нечего — это сигнал.

Инструмент 3. Доска задач

Попросите доступ к доске задач подрядчика или ведите общую. Подойдёт любой инструмент: Яндекс Трекер, Kaiten, YouGile, Битрикс24, даже общая таблица. Минимальные колонки — «запланировано», «в работе», «на проверке», «готово».

Что смотреть на доске задач
ПризнакНормаТревожный сигнал
Задачи переходят в «готово»Каждую неделюНичего не меняется 2 недели
Задач в работе одновременно2–5 на разработчика15 задач в работе у одного человека
Задачи «на проверке у заказчика»Проверяются за 1–2 дняВисят неделями — это ваша задержка
Описание задачПонятно, что делается«Доработки», «правки», «разное»

Инструмент 4. Журнал изменений

Всё, что вы попросили после утверждения ТЗ, записывается отдельно с оценкой и решением. Это защищает от ситуации, когда проект незаметно вырос в полтора раза. Подробно — в статье о новых требованиях посреди проекта.

Инструмент 5. Доступы на вас

Попросите, чтобы с первого дня:

  • код хранился в репозитории на вашем аккаунте или вы были его владельцем;
  • хостинг и домен были оформлены на компанию;
  • аккаунты сторонних сервисов (почта, SMS, платёжный сервис) были на вас.

Вы не будете туда заходить каждый день. Но если с подрядчиком что-то случится, проект останется у вас. Признак, что код действительно пишется, — в репозитории регулярно появляются новые изменения. Даже не разбираясь в коде, вы увидите даты.

Приёмка этапа без программиста

Приёмка — главный момент контроля. Проверяйте по сценариям из ТЗ, а не «в целом». Для сайта: оставьте заявку с телефона и компьютера и убедитесь, что она дошла туда, куда должна. Для магазина: оформите заказ, оплатите тестовой картой, отмените. Для CRM: создайте клиента, сделку, задачу, посмотрите отчёт, зайдите под ролью менеджера и убедитесь, что чужих клиентов не видно. Каждый сценарий отмечайте как пройденный или с замечанием. Замечания пишите конкретно: что делали, что ожидали, что увидели. Такой протокол занимает час, но потом служит основой и для гарантии, и для оплаты этапа.

Сколько контроля достаточно

Слишком плотный контроль тоже вредит: ежедневные созвоны и десятки уточнений в день отнимают у команды время на работу. Ориентир — одна демонстрация в неделю, проверка тестовой версии перед ней и ответы на вопросы команды в течение рабочего дня. Если проект критичен и идёт большой командой, добавьте короткий письменный статус в середине недели: что сделано, что мешает.

Что делать с технической частью

Есть вещи, которые без программиста не проверить: качество кода, безопасность, архитектура. Здесь помогают:

  • Независимый аудит раз в 1–2 месяца или перед приёмкой крупного этапа. Другой разработчик за 1–2 дня смотрит код и отвечает: можно ли это поддерживать, есть ли очевидные уязвимости, соответствует ли подход задаче.
  • Автоматические проверки. Спросите, есть ли тесты и запускаются ли они автоматически при каждом изменении. Ответ «нет, у нас всё проверяет тестировщик» для небольших проектов допустим, для сложных систем — тревожный.
  • Инструкция по развёртыванию. Попросите описать, как запустить проект с нуля. Если такой инструкции нет, проект зависит от памяти конкретного человека.

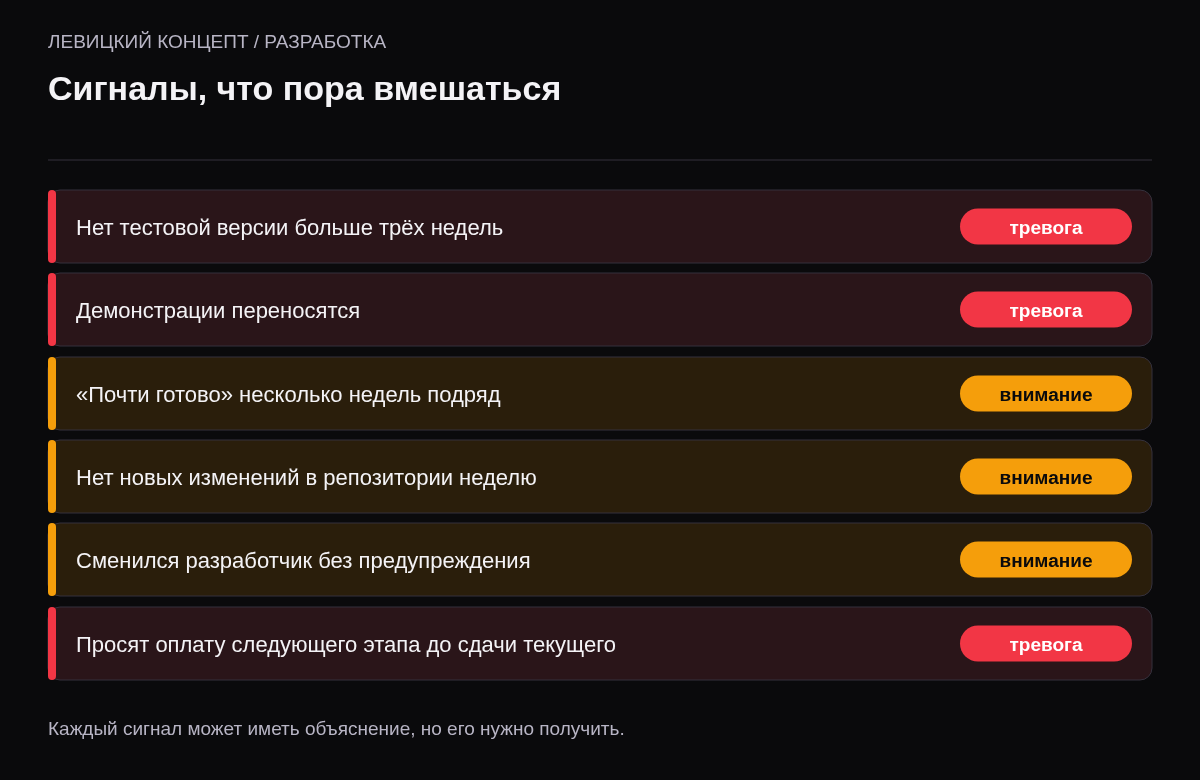

Сигналы, что пора вмешаться

  • Нет тестовой версии больше трёх недель после начала разработки.
  • Демонстрации переносятся.
  • На вопросы отвечают «почти готово» несколько недель подряд.
  • В репозитории нет новых изменений больше недели.
  • Сменился разработчик, и вас не предупредили.
  • Подрядчик просит оплату следующего этапа до сдачи текущего.

Каждый сигнал по отдельности может иметь объяснение. Два и больше одновременно — повод для серьёзного разговора и плана восстановления графика.

Материалы для проверки

Если нужна реализация

Состав работ зависит от текущего проекта и подтверждённой причины. Можно обсудить диагностику или разработку подходящего решения.

Веб-сервисы и личные кабинеты Независимый аудит кода и сайта Разработка CRM на заказ

Связанный материал: Разработка сайта затянулась: почему срывают сроки и что делать

Вопросы и ответы

Как проверить качество кода, если я не разбираюсь?

Закажите независимый аудит у другого разработчика перед приёмкой крупного этапа. Это 1–2 дня работы, и вы получите понятный отчёт о рисках.

Нормально ли, что подрядчик не даёт доступ к репозиторию?

До передачи прав некоторые подрядчики так делают. Но если права на код переходят вам, доступ к репозиторию — нормальное требование. Его стоит обсудить до начала работы.

Сколько времени заказчик должен тратить на контроль проекта?

Обычно 2–4 часа в неделю: демо, проверка тестовой версии, ответы на вопросы. Меньше — проект начинает уходить не туда.

Нужно ли знать Scrum или Agile, чтобы работать с подрядчиком?

Нет. Достаточно договориться о коротких циклах с демонстрацией результата. Название методологии не важно.

Что делать, если подрядчик против еженедельных демонстраций?

Спросить, как он предлагает показывать прогресс. Если никак — это риск. Можно договориться о демо раз в две недели, но не реже.
